净化车间装修工程中组合式洁净空调安装及调试

    在净化车间工程项目中,净化空调系统是核心工程,在净化车间工程空调系统一文中介绍了组合式净化空调的相关说明,本章介绍组合式净化空调箱的安装及调试:

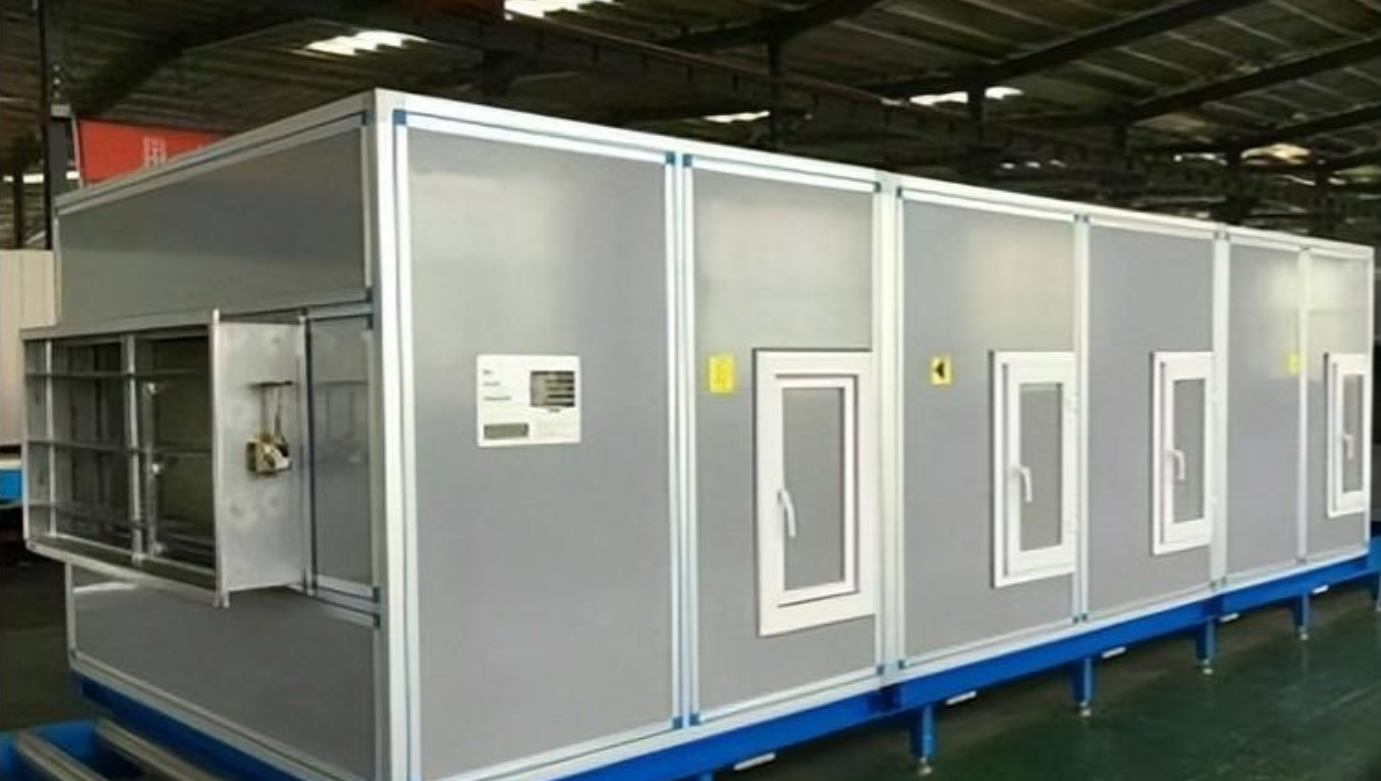

组合式净化空调图片

  一、安装

  1、安装前的准备

  (1)熟悉相关资料及图纸,检查机房安装空间及基础是否符合要求。

  (2)检查安装用的水、电、气及工具等是否到位。

  (3)检查货物运输工具及进出通道是否符合要求。

  (4)确认设备型号、规格、随机附件及数量是否与合同相符。

  2、吊装及搬运

  (1)机组到达现场后应根据包装箱的编号将对应货物送到同层尽可能近的安装区域内。

  (2)打开包装箱前应检查包装箱是否有损坏,若有损坏应马上与相关人员联系并确认处理方式。

  (3)打开包装箱后,应检查货物是否完好、与装箱清单是否一致。若有偏差应马上与相关人员联系并确认处理方式。

  (4)搬运时应在充分保证货物的无损伤的前提下采用高效率的搬运方式。

  3、安装

  (1)首先确认基础的水平度及高度(确保排水及安装需要)是否满足使用要求。

  (2)安装结束后必须将机组内部清理干净。

  (3)内部清理干净后才能安装机组的过滤器。

  (4)机组的基础四周应留有足够的维修空调。

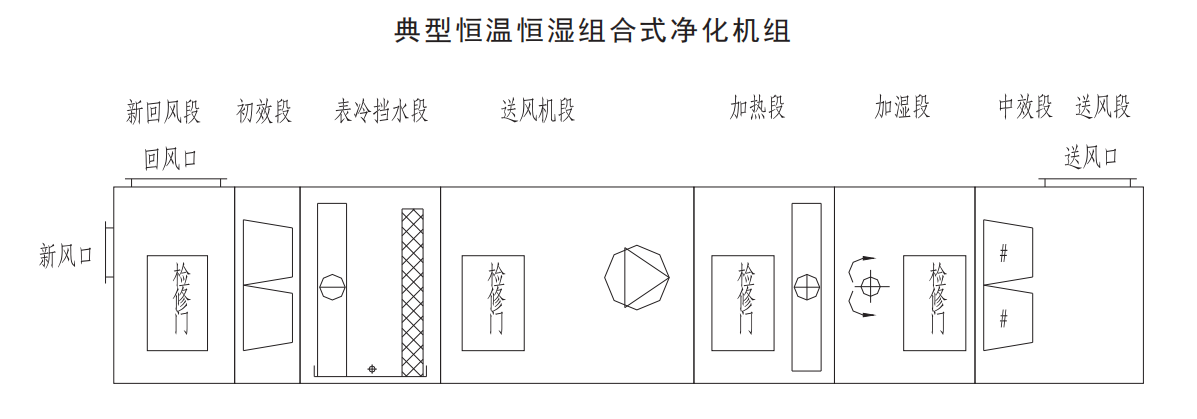

典型的组合式净化空调箱设计图

  二、调试

  1、调试前的准备

  (1)检查空调系统的水、气、电、风管等是否到位。

  (2)检查水、气、风管等的相关阀门是否处于合适的位置。

  (3)检查机组内部是否清理干净。

  (4)检查机组用电设备的绝缘电阻是否符合要求。

  (5)手动风机带轮,检查风机内是否有杂物及卡壳等不正常现象。

  2、调试

  (1)机组供水时应先开启放气阀,将管内空气排尽。

  (2)对于有加湿功能的机组,开机时应先开风机(及加热器),后开(水)汽,停机时先关(水)汽,后关风机。

  (3)对于有净化要求的场合,首次开机或长时间停机后的首次开机前,应确保机组内部的清洁。

  3、维修保养

  (1)风机传动系统

  皮带张紧力的调整:

  a、拧松马达的4个固定螺栓,拧紧/旋松调节螺栓来移动马达,

  b、用手指作用在垂直于皮带方向的中段,调节皮带的张紧度到合适的量,

  c、重新拧紧马达的固定螺栓。

  皮带轮校正:风机带轮和电机带轮应在同一平面上,否则会缩短皮带的使用寿命。

  新皮带首次使用累计达24小时后,必须检查皮带的张紧情况并视需要重新调整,以免影响皮带的使用寿命。皮带属于易耗品,一般新皮带使用累积达半年以后出现磨损等失效情况是正常的,此时应更换新的皮带。多根皮带传动时,同组皮带应同时更换。请注意定期更换风机的润滑油脂。机组运行在良好环境下,每运行8000小时左右更换一次润滑油脂,若运行温度较高或相对湿度较大应根据情况缩短更换润滑油脂的周期。

  (2)空气过滤器在首次开机前、运行3个月后(可视情况增加或缩短时间)、压差指示超过额定值时进行更换或清洁(金属网过滤器可反复清洗,无纺布过滤器可清洗1-2次,其余过滤器不能清洗)。

  (3)表冷器、蒸汽或热水加热器表面应定期清扫或吹洗表面积尘。

  (4)表冷器、蒸汽或热水加热器等管路工作三年后应用化学方法清洗去除管道内的水垢。

  (5)表冷器、热水加热器长期不用时应排尽管内的积水或加入防冻液,间隙停机时应考虑将新风阀关闭,隔开室外空气,以防冬季冻坏。
