上海净化厂房装修工程净化夹芯板安装施工方案

作者:上海澜盛净化工程有限公司 发布时间:2023-04-24 14:33:33 点击: 1

    上海净化厂房装修工程项目施工工期短、工种多。因此,交叉施工不可避免。制订科学的施工程序就显得非常重要。将本工程分为净化空调工程、彩钢夹芯板装修工程、空调管道工程三个施工阶段。由于用户要求的特殊性及施工安装的复杂性,每个阶段并不是孤立地进行,而要多次交叉施工。所以,采取有效的产品保护措施尤为重要。本文介绍上海净化厂房装修工程中夹芯板的安装施工方案。

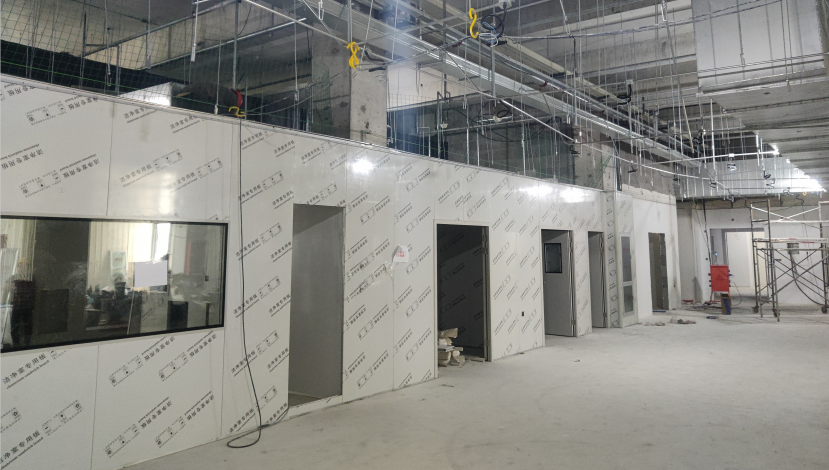

上海净化车间装修图片

  彩钢夹芯板装修安装工程,先安装地下一层,再安装二层,最后安装一层。施工顺序、施流程如下:画线→安装地槽(有尘作业)→清扫→墙板裁洞(回风口)→安装墙板、调正固定→顶板裁洞及安装→型材封洞边→安装圆弧角→彩钢板门安→缝隙密封。

  1、画线:根据施工图及二次设计图准确定位。先画基准线,然后以此为基准,逐一画出各洁净室的位置。同时把士建尺寸误差消化在墙边,使洁净室墙面相垂直,画出详细的门洞尺寸线。

  2、安装地槽:地槽即50mm×25mm的槽铝。依照定位线用抽芯铆钉把槽铝锚固在地面上。把槽铝切成平口,切割槽铝时在切口附近的槽内垫一尺寸适宜的短木条,以保证切口规整。

  3、清扫:安装地槽过程中会产生大量的灰尘,应及时清扫,安装完毕后再进行彻底清扫,为下一步安装墙板创造清洁环境。清扫方法采用拧干的拖布擦洗地面,地槽内的尘土,采用湿布擦抹。

  4、墙板裁洞:根据二次设计图在安装墙板前裁切好回风洞口。裁洞工具采用电动手持式圆盘锯,裁洞时应注意洞口处的保护。施工人员穿平底胶鞋,以防在施工过程中对板面的必要踏踩而造成划痕。

  5、安装墙板:拼装墙板时,应按二次设计图的排列顺序,从固定端开始安装。墙板拼接缝应均匀一致,避免过紧或过松的安装缺陷。墙板拼装时要把板边的保护膜撕开20~30mm,以防缝隙中的保护膜将来撕不干净而影响接缝注胶密封。

  6、调正固定:墙板的垂直度直接影响洁净室的安装质量,垂直度越好,圆弧角的接缝就越紧密。墙板垂直度的调整是与板的拼装过程同步进行的,调整工具可用垂线靠尺或用红外线仪。在调正过程中应在墙板下部垫以金属片以保证墙板的稳固。墙板调正后用10mm×10mm单槽在凹槽中固定。墙板拼装固定过程中,同时用50mm×25mm配套槽铝把墙板上边缘封闭,这样可防止墙板上边由于受压而使彩钢板与夹芯脱开、增加支撑顶板的强度。

  7、顶板裁洞及安装洁净室的吊顶上都装有高效送风口,其洞口可在顶板拼装以前裁好,也可在顶板安装后裁出洞口。本工程施工采用后一种方法开洞,即安装顶板后,再开洞。待墙板拼装好后即可安装顶板。用4人安装顶板,一边两个人,踩踏低脚手架便可安装。观察上部夹层空间,空旷处的一端先举高,待另一端进入墙板顶部上方后慢慢移动放平,搭在墙板上。然后轻轻托起顶板,水平移动就位插入拼接口内。顶板在未吊挂前,在下部临时用专用木架支撑。待把接缝调匀并调平顶板后,及时旋紧吊杆螺栓使顶板吊挂稳固。然后用圆弧角底座连接顶板与墙板,此时可撤掉支撑架。按此方法依次安装,直至全部顺板安装完毕。

  8、型材封洞边用铝型材封闭洞口边,窗洞用窗框专用型材封边,切割时均在专用场地统一切割组装。窗洞的四边均需安装型材,安装第四边时,应把一端的槽口轻轻撑大装好后再挤压平整,然后把四角的拼接缝调匀,用对角测量法调方,然后用自攻螺钉在侧面与暗装角件连接固定,随后切好玻璃压条并装好。回风洞口可用薄槽铝封边,四角用45°角拼缝,也可用HJ5016型材封边。

  9、安装圆弧角安装时需两人,把切割好的圆弧角从一端向另一端用手掌击打卡入已安装好的底座上。若手掌力度不够,可用玻璃胶空桶横贴于圆弧角上,用小锤击打玻璃胶空桶便可卡入。不可一人安装,以免使圆弧角扭曲而无法修整。保证安装质量的关键就是测量准确、切割准确、不用硬物直接击打。圆弧角的三维节点处,采用切角安装。

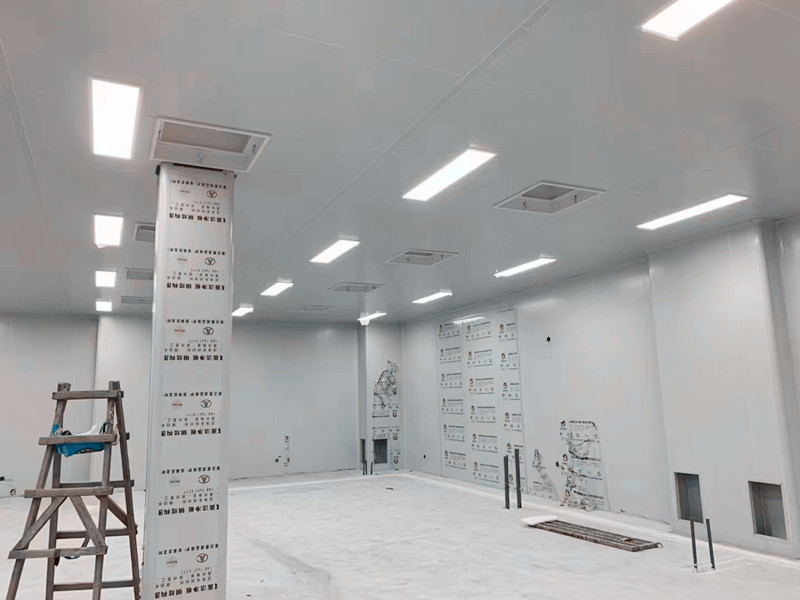

净化夹芯板安装施工图片

  10、净化密闭门的制作安装净化密闭门有用不锈钢板制作的、也有用钢板喷塑制作的,最节约的算是用彩钢夹芯板制作。前两种密闭门需在工厂制作,本工程大多采用金属板喷塑密闭门,安装彩钢夹芯板墙时把门框装好,待洁净室组装好后再安好合页、门扇及门锁即可。用彩钢夹芯板制作门,省钱且色彩协调,可在现场制作。在该工程中,有3樘门采用彩钢夹芯板现场制作。在用门框型材封好门洞边缘后即可测量尺寸,制作门扇。根据门框型材的密封特点,酌情考虑门缝宽度,通常左、右、上三边各留3~5mm,下边留8~10mm。若采用升降合页,下边缝宽可减小。否则,应根据门附近地面平整度酌情增减下边缝宽尺寸。安装门扇的四周型材时,应在卡槽内注入玻璃胶,防止以后四周型材松动。安装门的合页时选用5mm×18mm及5mm×13mm两种规格的抽芯铆钉,与门框连接用长铆钉,与门扇连接用短铆钉。先在门扇的上、下合页上各铆一个铆钉,开启门扇检查,当开关无摩擦,缝宽均匀时方可铆人全部铆钉,否则应调整。

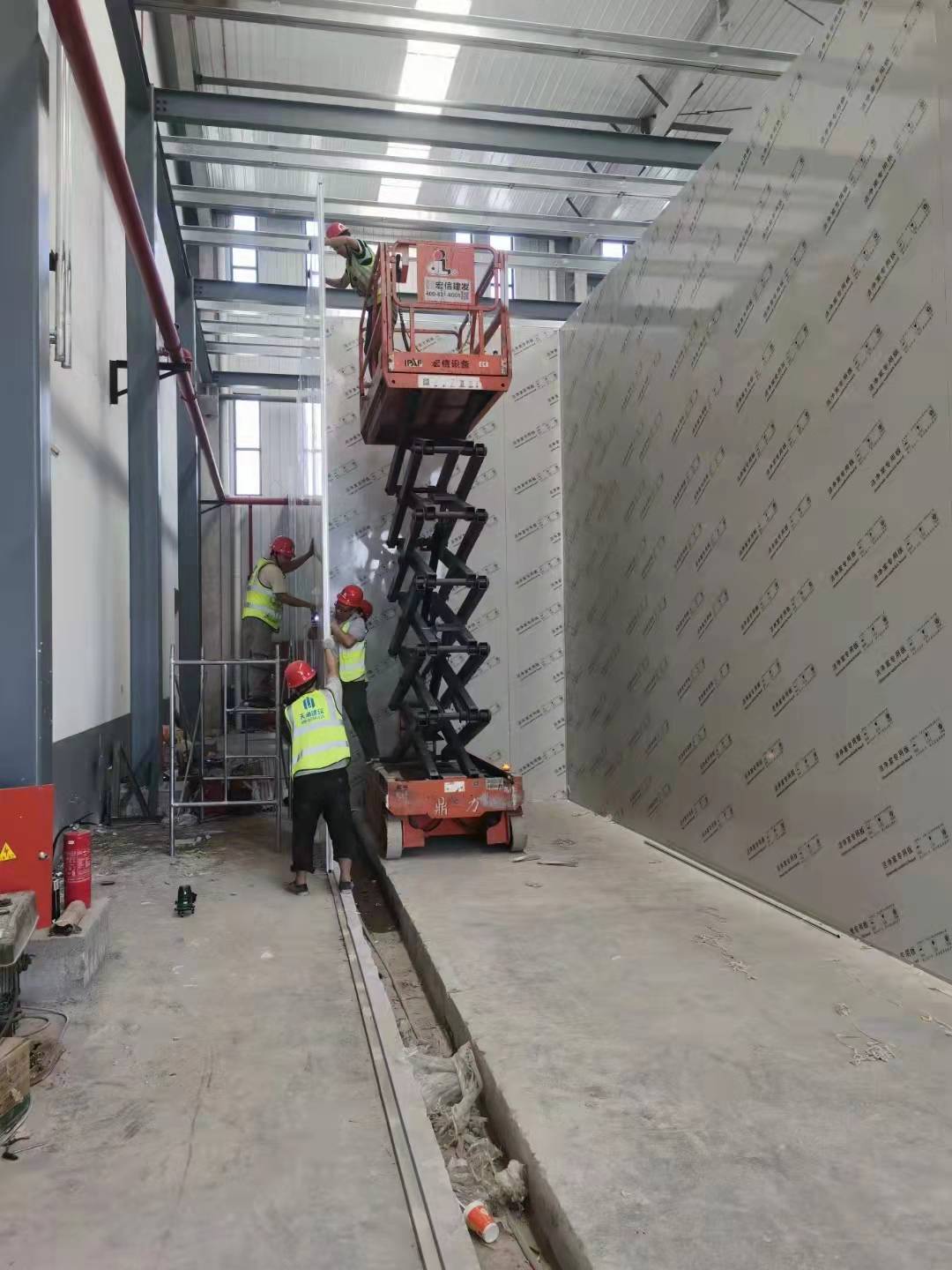

上海净化车间装修施工图片

  11、密封拼接缝彩钢板装修全部完工,彻底清洁室内后,便可使用瓷白玻璃胶密封拼接缝。若洁净室内其他工程全部完工,可撕掉彩钢板保护薄膜,进行拼缝的密封操作。否则,保护膜不得撕掉。因为安装时已把企口边的保护膜撕开20~30mm,故不撕保护膜也不影响接缝的密封。此项操作需细心谨慎,注胶时应一气呵成,胶线应均匀连续,最后用玻璃胶空桶的底部圆弧轻刮接缝处,使胶线光滑、平整,不可出现高低不平现象。

  以上就是上海净化厂房装修工程净化夹芯板安装施工方案的介绍。希望能够给大家提供一些参考和帮助。
