净化车间装修彩钢夹芯板墙板安装工艺
在净化车间装修工程中,净化板安装工程是净化车间装修施工的重要工序,下面介绍彩钢夹芯板的安装工艺,欢迎参考。
在经过二次设计图纸已经确定了墙板、顶板尺寸及其排列顺序,生产厂家即可按图制作彩钢夹芯板,待地面符合彩钢夹芯板安装要求后便可放线安装。放线时通常用激光投线仪按照二次设计图纸确定的尺寸,找准位置、投射水平线、垂直线、调整垂直度,然后用墨斗在地面上弹出墨线,再用钢卷尺复核墨线尺寸。该尺寸与二次设计图纸尺寸吻合后,方可进行彩钢夹芯板的安装。
安装前的技术交底
彩钢夹芯板安装前的技术交底是很重要的环节,不可缺少。让每个操作工人都明白二次设计图的内容,明确施工安装的顺序,分工到人。由班组长负责,协调各工种,做到不窝工,使劳动强度基本相当,配合有序。特别需要指出的是安排一“自由人”,专门负责场地卫生,零料的整理,各工序必要时的帮忙补缺。因为在施工现场,固定槽铝时需用电锤钻孔,很容易产尘。若不及时清扫,在施工过程中由于人员的走动,整个地面及铝型材上都是尘土。安装墙板时,土手印到处可见,等到当日收工时再统一清扫,不利于尘土的过程控制,给日后擦洗带来困难;再者,切割铝型材时,锐角碎料若不及时清扫很容易扎脚,形成安全隐患;切下的板材零料,若不及时归类堆放,很容易划伤已装彩钢夹芯板,形成废品,故安排一自由人是很有必要的。
材料的堆放
实践证明,在施工现场附近找一堆料库房是不现实的,通常是堆放在新建建筑内。堆放的板材应不影响施工。故在卸车时应按二次设计的装配图,把墙板、顶板根据安装顺序分别堆放在新建筑的施工末端。先安装的板放在上面,可避免不停地翻找材料造成彩钢板表面的划伤。铝型材必须卸到库房,用时拿来即可。

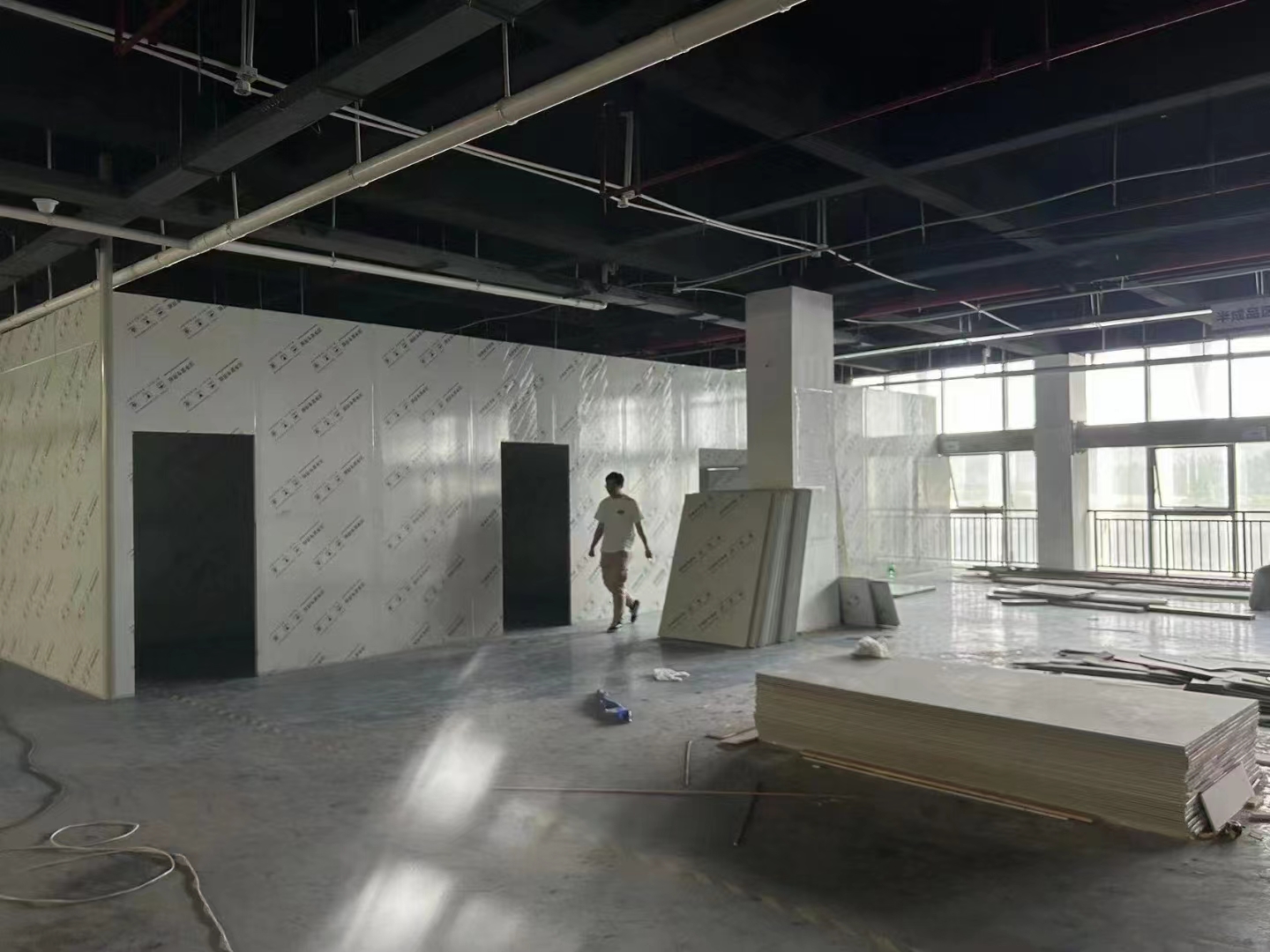

彩钢板的安装
1、安装地面槽铝
根据定位墨线,安装铝合金单槽(槽铝)。安装时先从门洞口处固定,因为铝合金单槽要与门框料对角装配或拼接装配,故应保证门口间距的准确。否则,会造成接缝不严,影响美观且易积尘。有的施工工艺,地面槽铝不切角,施工简单,这时的门洞口槽铝间距与切角时的槽铝间距不同,该洞口槽铝间距应增加门框料槽深的2倍。
安装地面槽铝是在地面定位线全部画完且核对准确无误后进行的,这样做可避免因错装门洞宽度返工带来对材料的损坏。至于地面槽铝是否切角,要根据所采用的门框材质而定,如果采用工厂化制作的金属门,门框处的槽铝不切角。
如果采用铝型材专用门框,在现场制作密闭门,这时,可切角也可不切角,切角工艺比较麻烦。
安装地面槽铝时,可用电锤在地面钻孔,打孔时连槽铝一并打通,这样做施工速度快且定位准确,如图11-12所示。打孔后清扫尘土,在槽铝下面涂密封胶,然后对准定位线把Φ8塑料胀塞(带帽口的胀塞)打入孔中,再用配套的螺栓拧紧即可。如果水泥地面质量好的话,也可用Φ6的电锤钻头打孔、用5mm×20mm的抽芯铆钉直接把槽铝铆接在地面上。省时省力质量好。
安装槽铝一定要准确到位,任何误差都直接影响墙板的安装质量。槽铝下面涂密封胶的目的,是防止在使用过程中,有水或其他液体通过彩钢夹芯板隔墙下部的槽铝缝隙流人邻室。若采用环氧树脂自流平做地面或采用PVC卷材做地面(铺卷材时需做水泥自流平基层),在槽铝下面可不涂密封胶,自流平材料就可封堵该缝隙。
2、安装隔墙板
地面特铝装好后,再次核对尺寸,做到准确无误。参照二次设计图上彩钢夹芯板排列顺序图,从一端开始装配。
安装墙板前,应仔细核查哪块板上有回风洞口,在装配前应把这些洞口开好。安装时把墙板下端插人地面槽铝中。插入时,把板倾斜,一个角先插入,最后放正调节到位即可。
墙板装配应从靠士建外墙的墙板开始,每安装一块板,均需校正垂直度。否则,接缝不均匀。若发现墙板不垂直,对于平整的地面可采用“垫”的方法进行校正;若地面平整度较差,用“垫”的方法很难奏效,在这种情况下可采用能调整高度的地面槽铝。所以,在安装前应检验地面的平整度,若不平整,就需要采用能调整高度的地面槽铝,该种槽铝价格较高。调正后的墙板应及时与相
邻墙板在隐蔽处固定,固定位置在墙板顶部接缝处的凹槽内,固定方法:用4mm×16mm的自攻钉将10mm×10mm的小槽铝固定在接缝处的凹槽内,正交墙板的固定也用此法,把10mm×l0mm的小槽铝折成90°即可。安装墙板时应采取临时保护措施,以防墙板倾倒。
相交墙板的安装,应在相交处以地面槽铝为基准,向上引垂线来确定相交处槽铝的安装位置,该处槽铝应保持垂直,只有这样,才能保证相交墙板的垂直。墙槽铝定位后,用4mm×l6mm抽芯铆钉或自攻钉固定,把相交墙板插入墙槽铝即可。安装时先把板倾斜,让板的两个角分别插人地面槽铝和墙板槽铝中,然后墙板槽铝慢慢把板推正即可插入。随后再轻轻向交叉板方向推墙板,使其全部插入墙板槽铝中。

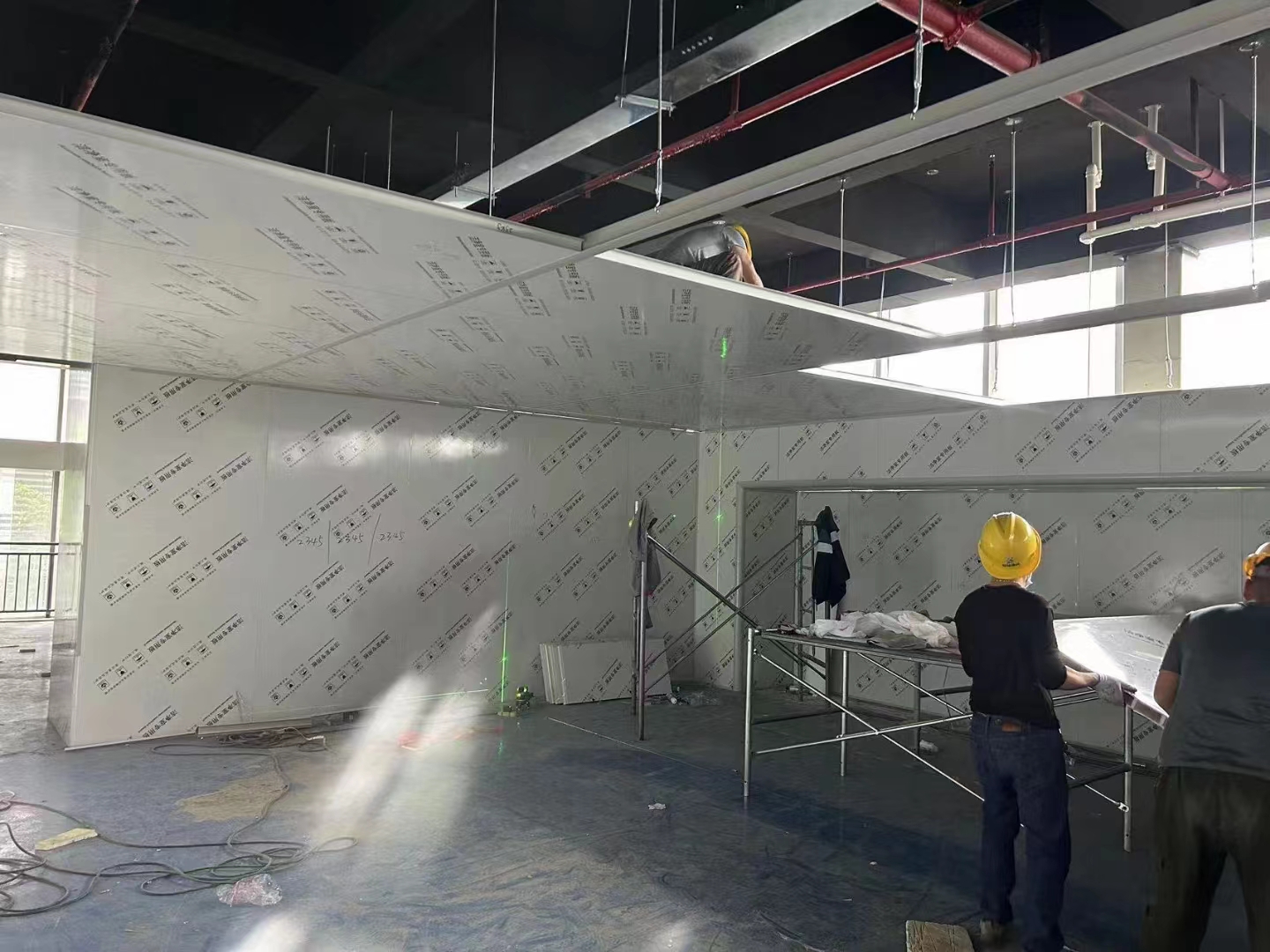

用同样的方法,依据地面槽铝的分割位置,按照二次设计图的顺序安装墙板。待安装水平长度在地面槽铝3m左右时,开始安装整块的吊顶板(这时可安装两整块吊顶板,2×1180=2360mm),不应把墙板全部装完后再安装顶板,这样做既难安装,又容易划伤吊顶板。所以,在施工过程中,应墙板、吊顶板交替安装。这样安装吊顶板,其安装空间较大,好操作。如果洁净室的顶板较长需拼接时,就可把全部墙板安装完后再安装顶板。安装顶板前应在墙板的上边用槽铝包边,然后再盖顶板,这样做能使墙板的支撑作用更好。因为彩钢板吊顶属上人吊顶,它靠吊挂型材及墙板支撑来承担顶部的人员荷载,故墙板也起一定的支撑作用。这样就应在墙板上端扣50mm×25mm的槽铝,只有这样,才能真正起到较好的支撑作用。在工程中,也有不扣槽铝的做法,它仅靠单侧或双侧阴角处的圆弧角底座挤牢墙板上端。这种做法支撑力不大,特别是彩钢板内的夹芯松软时,更为明显。故不提倡这种施工方法。
以上简单介绍净化车间装修中彩钢夹芯板墙板安装的工艺方法及流程,净化车间装修彩钢夹芯板的安装需要具备专业的技术和经验,同时要根据实际情况进行合理调整,确保施工质量和效果。
